Или вот есть объект 220 кВ. Проект (стадия П) 2018 года.
РЗА МП, но все сигналы по контрольному кабелю, шкафы не типовые.
АСУ ТП со шкафами выносных УСО (которые в проекте называются ШПДС), ОБР на GOOSE, на один УСО заводятся цепи одного присоединения 220 кВ или пяти присоединений 110 кВ.
Это архитектура II типа или I?
(Inb4: полуторная архитектура)
Это архитектура а ля 226р
источник

LO

Leonid Orlov in Цифровая подстанция
1+
источник

A

Andrius in Цифровая подстанция
Leonid Orlov
Это архитектура а ля 226р
Да, 226 СТО
источник

LO

Leonid Orlov in Цифровая подстанция
То есть ПДС только для АСУТП
источник

A

Andrius in Цифровая подстанция
2016 год
источник

A

Andrius in Цифровая подстанция
Как молоды мы были
источник

LO

Leonid Orlov in Цифровая подстанция
Молоды мы были в 2007 ))
источник

LO

Leonid Orlov in Цифровая подстанция
Тогда и 293р не было
источник

A

Andrius in Цифровая подстанция
Дык вот речь о том, что уже 2020 год, проект не соответствует актуальной нормативке. Корректировка врядли будет.
источник

ЗВ

Зинин Владимир in Цифровая подстанция
Алексей Шлёнский
Понятийный аппарат как фундамент, если он четко не определен вся теория рассыпается. И практика страдает, от неоднозначности.
🤝
источник

VK

Vladimir Karantaev in Цифровая подстанция
Алексей Шлёнский
Protection Automation and control systems - pacs,  встречаю в статьях по ЦПС а основном его
В документах СИГРЭ тоже используется этот термин
источник

LO

Leonid Orlov in Цифровая подстанция
Andrius
Дык вот речь о том, что уже 2020 год, проект не соответствует актуальной нормативке. Корректировка врядли будет.
Скорее всего правильнее делать по утвержденному проекту
источник

A

Andrius in Цифровая подстанция
Leonid Orlov
Скорее всего правильнее делать по утвержденному проекту
Когда так делаем, частенько соглсующие со стороные заказчика начинают предъявлять замечания вида "да этот проект делался пять лет назад, у нас уже совсем другие требования". Это перерастает в бодания, из-за которых срываются сроки
источник

A

Andrius in Цифровая подстанция

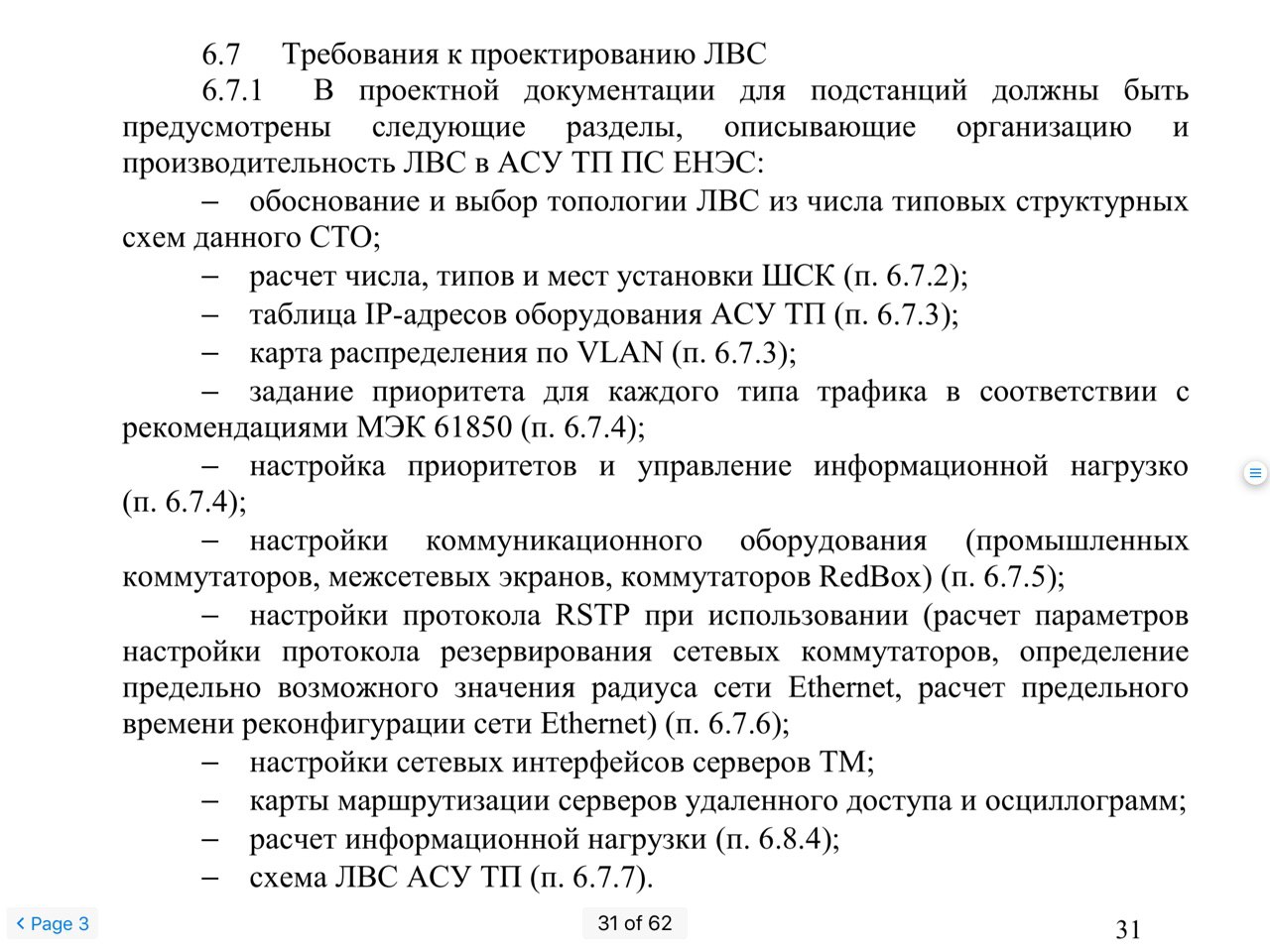

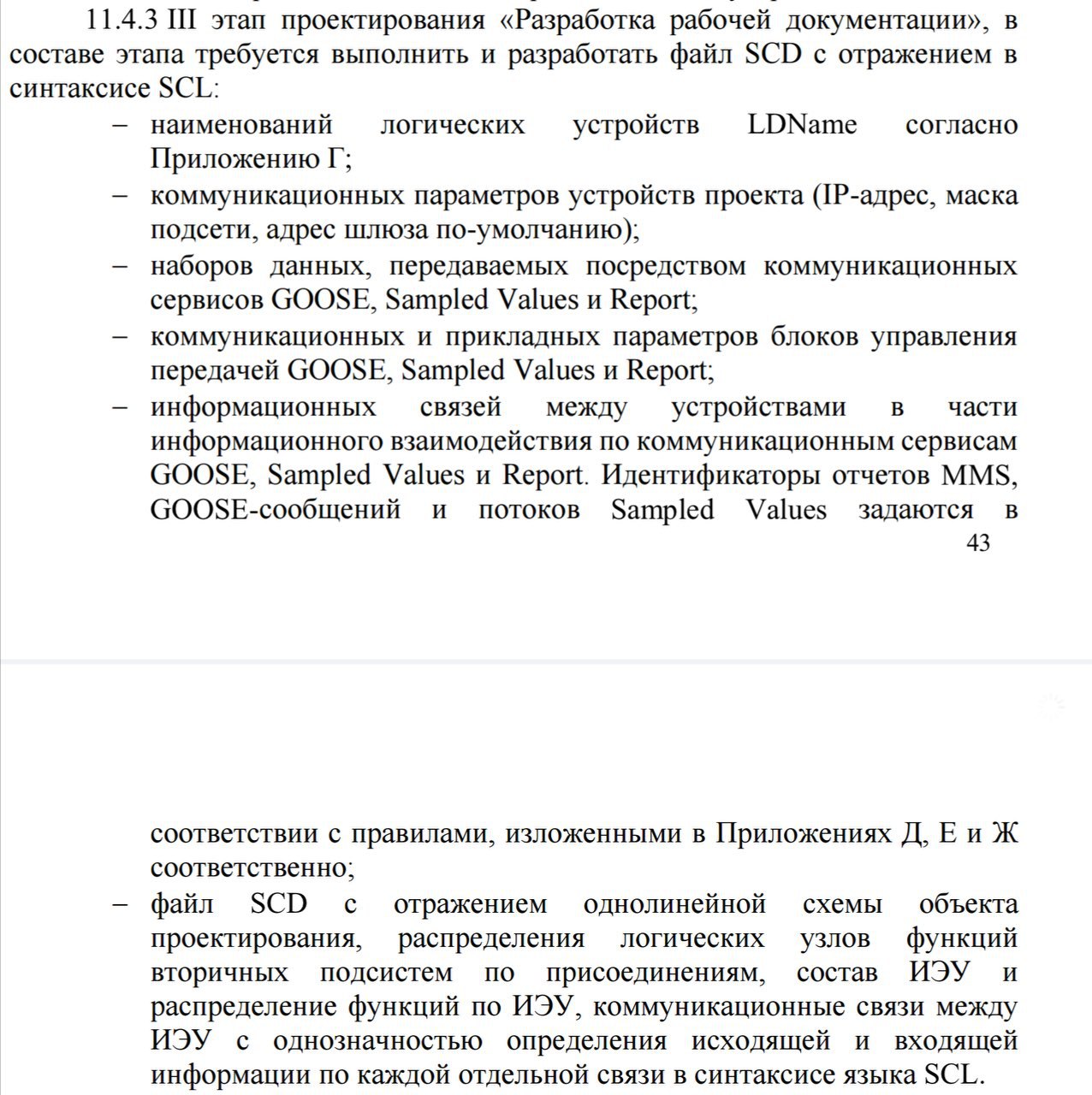

Есть еще вариант: заранее заказчику предъявить по несоответствиям актуальной нормативке и выйти на корректировку ПД.
Но с двумя новыми СТО по проектированию ЦПС и ЛВС АСУ ТП, боюсь, что у нас не хватит ресурсов осилить все требования по составу и детализации проработки ПД.
источник
2020 March 21

АШ

Андрей Шеметов in Цифровая подстанция
Andrius
Есть еще вариант: заранее заказчику предъявить по несоответствиям актуальной нормативке и выйти на корректировку ПД.
Но с двумя новыми СТО по проектированию ЦПС и ЛВС АСУ ТП, боюсь, что у нас не хватит ресурсов осилить все требования по составу и детализации проработки ПД.
А почему не хватит ресурсов, объём проработки большой но четко ограниченный, что касается архитектур то по разному считают. Я когда присваивал 1 архитектуре 0 то считал что она не цифровая , MMS не цифра.  А вот сейчас начали говорить для отчетов  что 1 архитектура то же цифра.
источник

A

Andrius in Цифровая подстанция
Андрей Шеметов
А почему не хватит ресурсов, объём проработки большой но четко ограниченный, что касается архитектур то по разному считают. Я когда присваивал 1 архитектуре 0 то считал что она не цифровая , MMS не цифра.  А вот сейчас начали говорить для отчетов  что 1 архитектура то же цифра.
источник

A

Andrius in Цифровая подстанция
Именно большой объем
источник

A

Andrius in Цифровая подстанция
источник

A

Andrius in Цифровая подстанция
Раньше достаточно было одной схемы ЛВС и перечней сигналов на вход/передачу
источник

АШ

Андрей Шеметов in Цифровая подстанция
Ну , это время прошло мы умнеем и опыта набираемся. Понимаем что качество Проекта есть залог нормальной работы
источник
